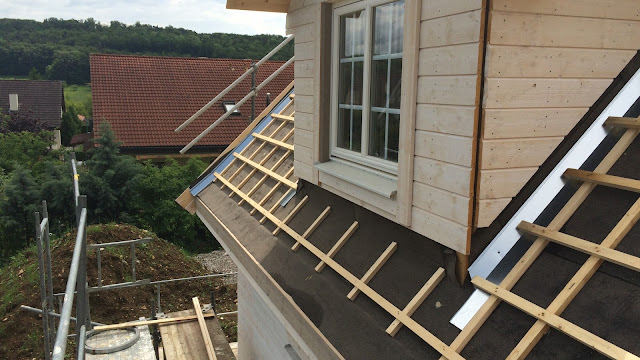

In den letzten zwei Wochen wurde hauptsächlich am Dach gearbeitet. Unser oberstes Ziel ist es nach wie vor, zuerst das Dach anhand der Dachziegeln vollständig regendicht zu machen. Zu Beginn der Montage dachten wir, dass das nicht viel Zeit beansprucht, doch wir wurden anders belehrt.
Nachdem die Dachbretter und Dachpappe überall verlegt waren, wurden zuerst die Dachabschlüsse zugeschnitten...
Woche 13 & 14: Detailarbeiten am Dach
Sonntag, 29. Mai 2016
Labels:
Bauablauf,
Dach,
Hausbau,
Hausmontage,
New England,
Unser Haus
Badplanung: Fliesen, Waschtische & Zubehör!
Samstag, 21. Mai 2016

Obwohl wir schon mitten im Rohbau stehen, haben wir noch immer nicht alles für unsere Bäder ausgesucht! So langsam läuft uns die Zeit davon, aber ich muss eingestehen: die Badplanung macht mir am meisten Kopfzerbrechen. Ich war noch nie ein grosser Fan von Fliesen, und auch die herkömmlichen Waschtische vom Sanitär können mich nicht wirklich begeistern. So hatte ich dieses Thema auch lange vor mich...
Labels:
3D Visualisierung,
Badezimmer,
Einrichtung,
Fliesen,
Hausbau,
Pläne
Woche 12 - Zwischenboden & Isolation
Dienstag, 17. Mai 2016

Nach der Sintflut der letzten Tage sind wir echt froh, dass letzte Woche unser Dach dicht wurde - auch wenn erstmal nur mit Pappe! Viele Ortschaften in unserer Region mussten nämlich in den letzten Tagen gegen das Hochwasser ankämpfen und zahlreiche Keller wurden überflutet. Wir sind dankbar, dass unser Haus erhöht auf einem Hügel steht.
So wurde dank des Wetters in der letzten Woche dann auch hauptsächlich...
Labels:
Bauablauf,
Hausbau,
Hausmontage,
Isolierung,
Rörvikshaus,
Unser Haus
Woche 11 - Das Dach ist (fast) dicht
Sonntag, 8. Mai 2016

Zu Beginn der Woche waren wir zuerst einmal damit beschäftigt, das viele Wasser vom starken Regen am letzten Wochenende aus dem Haus zu fegen und pumpen. Denn obwohl das Montageteam mit Planen einen Grossteil des Hauses abdecken konnte, fand das Wasser dennoch den Weg ins Haus. Als es dann so richtig schön am trocknen war, kam am Mittwoch Nachmittag die nächste Störung und durchnässte alles noch einmal....
Labels:
Bauablauf,
Dach,
Hausbau,
Hausmontage,
Rörvikshaus,
Unser Haus
Woche 10 - Beginn der Hausmontage
Sonntag, 1. Mai 2016

Auf diese Woche haben wir lange gewartet! Der erste Aufbautag am Dienstag 26. April fing früh morgens um 7 Uhr an, als der erste LKW anrollte. Als kurz darauf auch der Kran ankam, konnte das Montageteam aus Schweden loslegen! Dass die vier Jungs für den ersten Aufbautag so richtiges Aprilwetter antreffen würden, hätten sie wohl auch nicht gedacht. Nachdem es die Woche zuvor so schön und warm war,...
Labels:
Bauablauf,
Hausbau,
Hausmontage,
New England,
Rörvikshaus,
Unser Haus
